PV + BESS — wariant pokazowy

OZENOW Sp. z o.o. · Hala przemysłowa · Grodzisk Mazowiecki

Budżet 4,0 mln PLN netto — w pełni zagospodarowany na konkretne komponenty. Bez nadmiarowości, bez marginesu na naciąganie.

Moc PV
0 kWp
TOPCon bifacial
BESS
0 kW / 1,2 MWh
LFP AC-coupled
Backup
0 kW × 6 h
linia krytyczna
CAPEX netto
0,00 mln PLN
pełen budżet
SPBT (szac.)
8–9 lat
IRR 11–13 %
Rekomendacja inżynierska · wariant pokazowy · nie stanowi oferty w rozumieniu art. 66 § 1 KC
§ 01 / Kontekst

Ramy inwestycjiZałożenia wejściowe dla projektu hybrydowego PV + BESS

Cel

Autokonsumpcja wytworzonej energii, peak shaving mocy zamówionej oraz backup linii krytycznej produkcji w przypadku zaniku napięcia po stronie OSD.

Lokalizacja

Hala w Grodzisku Mazowieckim; przyłącze po stronie PGE Dystrybucja; nasłonecznienie ~1050 kWh/m²/rok (szac., PVGIS).

Status energetyczny

Analiza profilu pobierania pobiera się w kolejnym kroku; wstępne założenia na podstawie typowego zakładu produkcyjnego pracującego w trybie 1,5 zmiany.

§ 02 / PV

Wariant B — rekomendowany500 kWp TOPCon bifacial · fixed-tilt na dachu hali

VARIANT B · REKOMENDOWANY

PV 500 kWp · TOPCon bifacial

CAPEX PV 1,65 mln PLN
Moc DC500 kWp
Moduły~885 szt. × 565 Wp · TOPCon bifacial mono · Tier 1
Falowniki4× string 125 kW + monitoring on-site
Konstrukcjafixed-tilt na dachu hali, orientacja S ±10°
Uzysk roczny (szac.)~575 MWh/rok
Budżet jednostkowy3,3 zł/Wp turnkey · środek widełek 1,5–1,8 mln
„Skalowana architektura stringowa z TOPCon bifacial — najlepszy stosunek kosztu do uzysku dla dachu hali; sprawdzony łańcuch dostaw Q2 2026.”
§ 03 / BESS

Magazyn energii300 kW / 1,2 MWh LFP · AC-coupled · backup UPS-grade

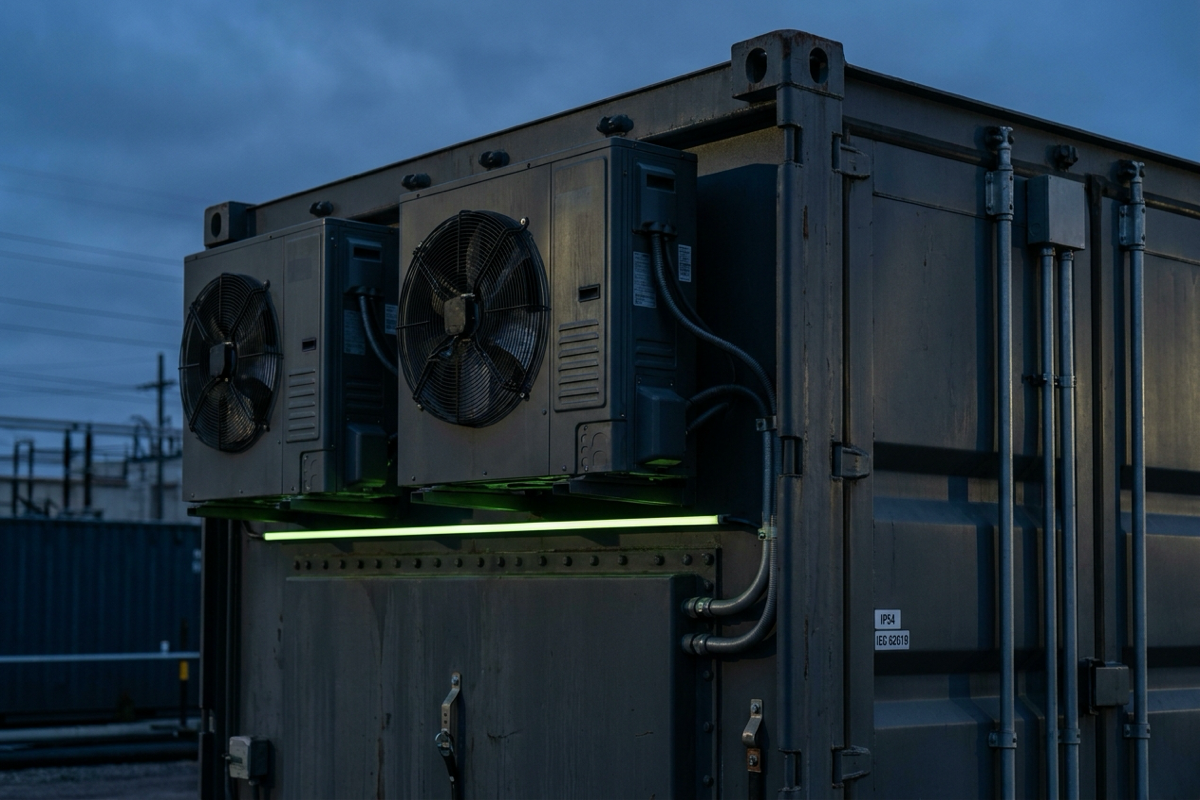

Kontener BESS 40ft — chłodzenie HVAC, certyfikacje IP54 / IEC 62619
Kontener BESS 40ft · chłodzenie HVAC · IP54 / IEC 62619
BESS · LFP AC-COUPLED

300 kW / 1,2 MWh

CAPEX BESS 1,40 mln PLN
Moc300 kW
Pojemność1,2 MWh · DoD 90 % → użyteczne ~1,08 MWh
ChemiaLFP (Li-Fe-PO₄) · cykle ≥ 6000 · kalendarz ≥ 15 lat
TopologiaAC-coupled · 2 racki + PCS 300 kW + BMS + EMS
Koszt jednostkowy~1,17 mln PLN / MWh
„1,2 MWh zamiast 1,0 MWh — rezerwa ~20 % mocy dla żywotności i elastyczności EMS bez wychodzenia z budżetu.”
§ 04 / CAPEX

Struktura budżetu 4,00 mln PLNPełny split — każda złotówka ma przypisaną funkcję techniczną

Pozycja
CAPEX [mln]
Udział
Proporcja
PV 500 kWp · moduły, konstrukcja, falowniki, DC/AC
1,65
41,3 %
BESS 300 kW / 1,2 MWh · ogniwa, PCS, BMS, EMS, zabudowa
1,40
35,0 %
Przyłącze + trafo 800 kVA SN/nN + SN + LPO + AKP
0,35
8,75 %
Odbiory krytyczne + EMS + integracja + rozdzielnie
0,50
12,5 %
Rezerwa projektowa
0,10
2,5 %
RAZEM
4,00
100 %
„Budżet w pełni zagospodarowany na konkretne komponenty — nie wariant z marginesem 5,5 %, tylko pełna propozycja inżynierska w ramach limitu klienta.”
§ 05 / Przepływ

Schemat przepływu energiiPV → EMS → rozdzielnia 0.4 kV ↔ BESS · linia krytyczna · OSD PGE

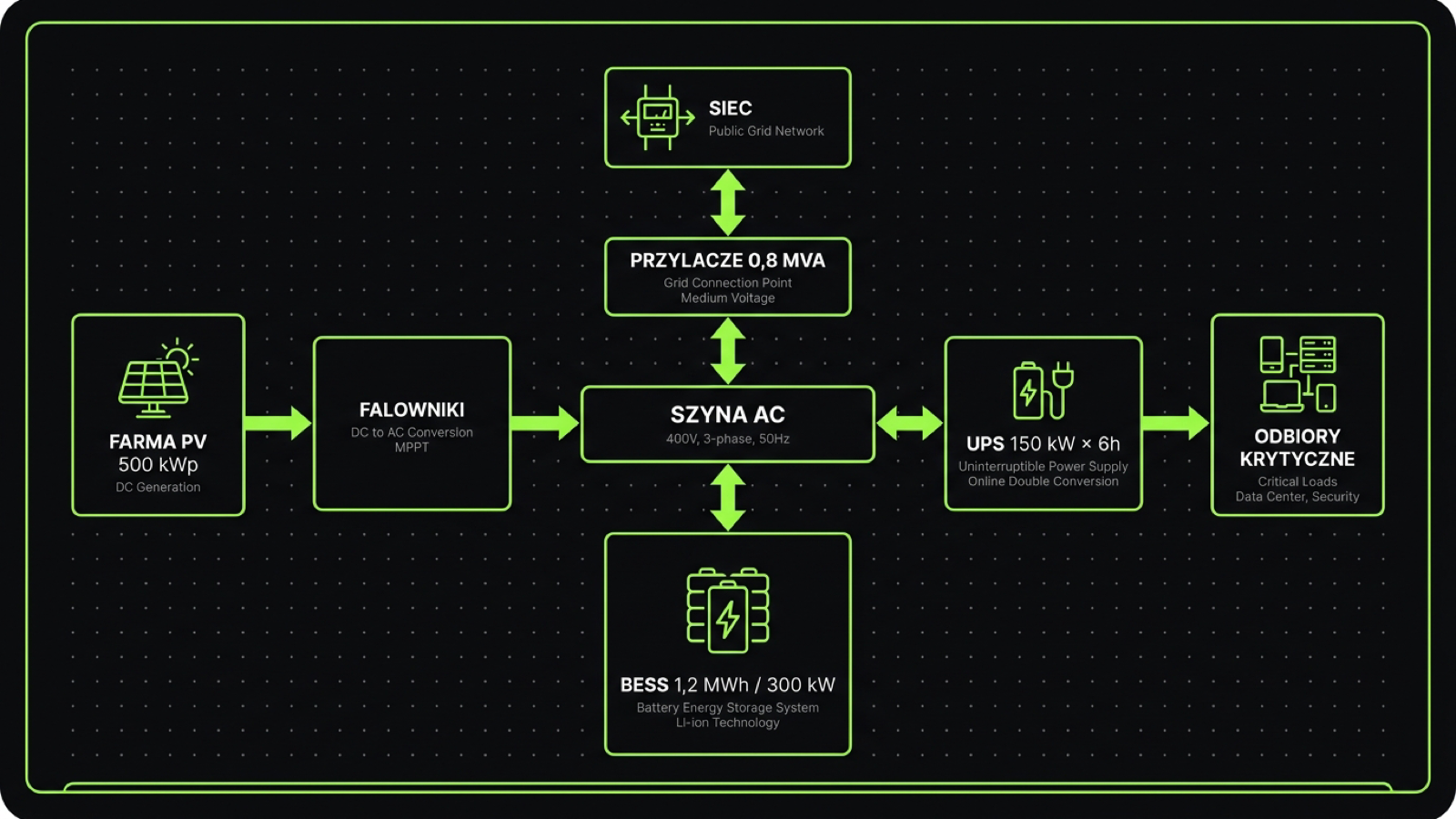

Wizualizacja architektury hybrydowej PV + BESS + UPS + odbiory krytyczne
Architektura hybrydowa · wizualizacja · schemat techniczny poniżej
PV · DC 500 kWp TOPCon bifacial Falowniki + EMS 4× string 125 kW monitoring on-site Rozdzielnia 0,4 kV nN główna szyna + pola dystrybucji BESS · LFP 300 kW / 1,2 MWh AC-coupled · BMS Linia krytyczna · SZR 150 kW × 6 h backup UPS-grade · auto-switch Trafo 800 kVA SN / nN pole pomiarowe OSD PGE Dystr. sieć 15 kV SN DC AC charge / discharge SZR autokonsumpcja priorytet eksport dopuszczalny SN
Przepływ mocy (PV / BESS) Obwód krytyczny · SZR Sprzężenie z OSD (SN)
§ 06 / Ekonomia

Parametry finansowe (szac.)Taryfa PGE C23 · horyzont 20 lat · WACC 8 %

~575 MWh/rok
Roczny uzysk PV (szac.)
8–9 lat
Prosty SPBT
11–13 %
IRR (20 lat, WACC 8 %)

Kalkulacja na bazie taryfy PGE C23 + profil pobierania typowej hali produkcyjnej. Wrażliwość na ceny energii wysoka. Finalna analiza po pobraniu 12 miesięcy pomiarów.

§ 07 / Ramka

Ramka prawno-inżynierskaOgraniczenia materiału i status dokumentu

→ Status dokumentu

  • Nie stanowi oferty w rozumieniu art. 66 § 1 KC
  • Liczby pokazowe, wymagają walidacji (LCOE, profil pobierania, PPA)
  • CAPEX wstępny ±10 % · SPBT / IRR ±2 p.p.
  • Projekt wykonawczy po akceptacji kierunku i audycie energetycznym
  • Dostępność komponentów (falowniki, PCS, ogniwa LFP) walidowana z dostawcami — lead time 10–14 tyg.
